1. الملخص التنفيذي
تطوير أواني المائدة المخصصة من الباجاس هو عملية هندسية، وليس مجرد مهمة توريد. في عام 2026، لم يعد العديد من المشترين راضين عن منتجات الألياف المقولبة القياسية مع طباعة الشعار. إنهم يريدون موردًا يمكنه نقل المشروع من التصميم أو العينة المادية إلى إلى القوالب، والموافقة على العينات، والإنتاج الضخم المستقر دون فقدان الدقة البعدية، أو الوظيفة الهيكلية، أو توقيت التسليم.
التحدي الحقيقي في الألياف المقولبة المخصصة ليس ما إذا كان يمكن صنع عينة واحدة. بل ما إذا كان المفهوم المعتمد يمكن أن يصبح برنامج إنتاج قابل للتكرار مع MOQ قابل للتطبيق، وتكلفة قالب واقعية، ومهلة زمنية مضبوطة، وإنتاج متسق للدفعات. في إنتاج الألياف المقولبة، الهندسة مهمة. زاوية السحب، وسماكة الجدار، ومنطق التكديس، وملاءمة الغطاء، وتعويض الانكماش كلها تؤثر على ما إذا كان المنتج المخصص يظل قابلاً للتصنيع على نطاق واسع.
لهذا السبب يجب إدارة تخصيص أدوات مائدة من اللب المقولب كـ تسلسل تطوير كامل. تشمل المراحل الحرجة إدخال المتطلبات، ومراجعة الجدوى، وتأكيد الرسومات ثنائية وثلاثية الأبعاد، واستراتيجية القوالب، وأخذ العينات النموذجية، والمراجعة الفنية، والموافقة على العينة، والتحقق من صحة التجربة، وإطلاق الإنتاج الضخم. الأخطاء التي تحدث في البداية عادة ما تصبح أكثر تكلفة بعد بدء القوالب.
بالنسبة للمشترين، فإن أقوى استراتيجية توريد ليست مجرد طلب عرض سعر للقالب وانتظار العينات. بل هي تقييم ما إذا كان المورد قادرًا على إدارة منطق التطوير بأكمله من المفهوم إلى الإنتاج. يتبع هذا الدليل هذا المنطق. يشرح كيف تنتقل أواني المائدة المخصصة من قصب السكر والباجاس من تقديم التصميم أو العينة إلى تطوير القالب، والموافقة على العينة، وتخطيط MOQ، والتصنيع القابل للتوسع. كما يستند إلى خبرة Bioleader في تطوير الألياف المقولبة، وتنسيق القوالب، وخبرة الإنتاج للتصدير في مشاريع أواني المائدة المخصصة من الباجاس.
2. لماذا يهم التطوير المخصص في عام 2026
أصبح التطوير المخصص قرار توريد أكثر أهمية في عام 2026. لا تزال منتجات الألياف المقولبة القياسية تعمل بشكل جيد لإعادة التعبئة السريعة والشراء منخفض المخاطر. لكنها لا تحل كل مشكلة تتعلق بالعلامة التجارية أو المنتج. نظرًا لأن المزيد من المشترين يتنافسون على العرض التقديمي، والتحكم في الحصص، والملاءمة الوظيفية، وقيمة التغليف المستدام،, أصبحت أواني المائدة المخصصة من قصب السكر والباجاس أداة تجارية عملية، وليست خيارًا متخصصًا.
يكون هذا التحول أكثر وضوحًا حيث يؤثر شكل التغليف، وعمق التعبئة، وملاءمة الغطاء، وقابلية التكديس، والتمييز البصري على تجربة العميل أو أداء توصيل الطعام. قد تحتاج العلامة التجارية إلى وعاء أعمق لتقليل خطر انسكاب الصلصة. قد تحتاج إلى شكل صينية جديد ليتناسب مع تصميم الحصة. قد تحتاج إلى حافة معدلة لتحسين إغلاق الغطاء. في هذه الحالات،, التخصيص ليس فقط حول المظهر. إنه يتعلق بتحويل التغليف إلى جزء من نظام المنتج.

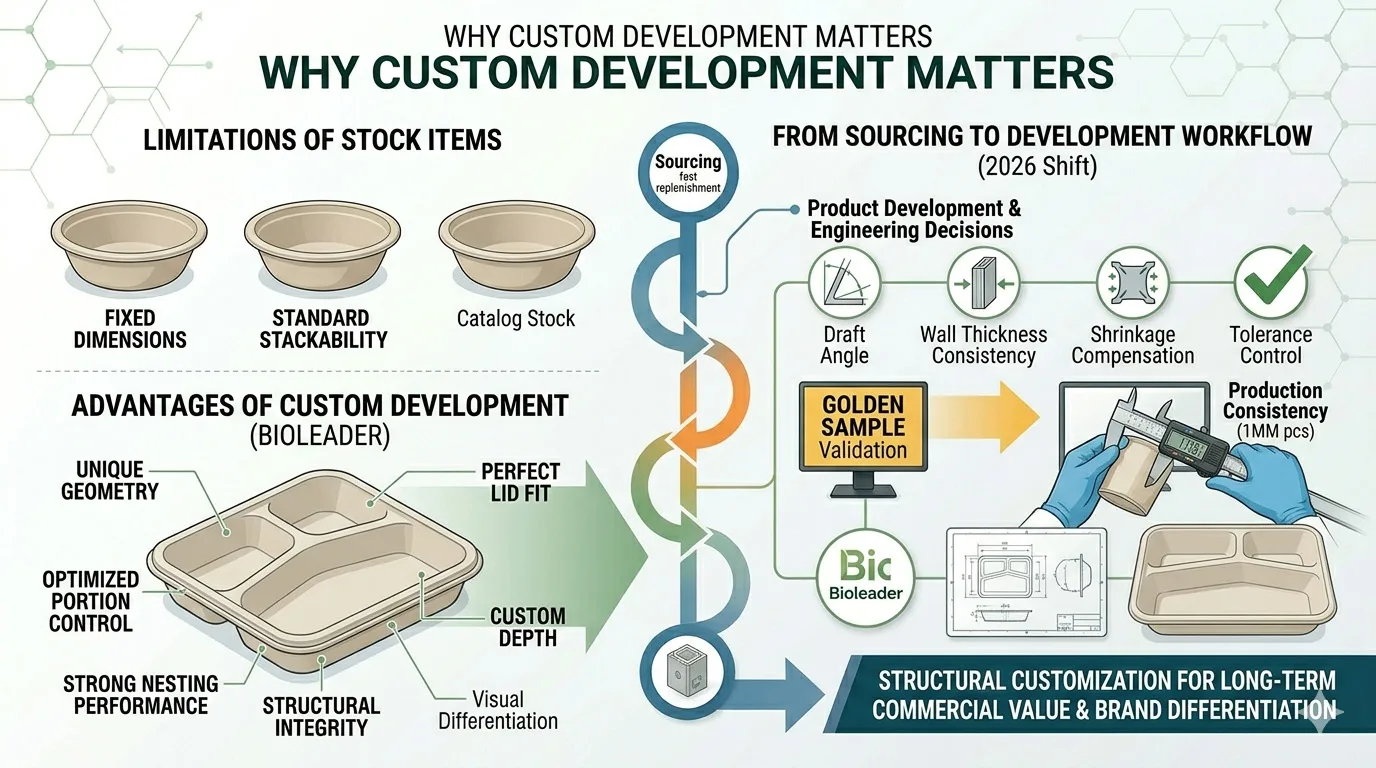

2.1 لا يمكن للمنتجات القياسية حل كل مشكلة تتعلق بالعلامة التجارية أو التطبيق
تعمل منتجات الألياف المقولبة القياسية على تقليل وقت التوريد وتكلفة التطوير. تظل هذه ميزتها. لكنها تفرض أيضًا قيودًا. يجب على المشترين قبول الأبعاد الثابتة، ومنطق الهيكل الثابت، وافتراضات الأداء القياسية. هذا يعمل للعديد من التطبيقات العامة. يصبح مقيدًا عندما يتطلب تنسيق الطعام، أو طريقة التعبئة، أو متطلبات الغطاء، أو عرض العلامة التجارية مطابقة أكثر دقة.
تبدأ العديد من المشاريع المخصصة عندما تتوقف العناصر القياسية في الكتالوج عن ملاءمة احتياجات العمل الحقيقية. قد يكون المحفز هو عدم تطابق الغطاء, ، أو ضعف قابلية التكديس، أو ملاءمة غير فعالة للحصص، أو عرض ضعيف على الرف، أو الحاجة إلى هيكل أكثر تميزًا في سوق مزدحم. عند هذه النقطة، ينتقل المشروع إلى ما هو أبعد من الشراء العادي ويدخل في تطوير المنتج.
2.2 لم يعد التخصيص مجرد طباعة شعار
من سوء الفهم الشائع أن التخصيص يعني فقط إضافة شعار إلى عنصر موجود. في تغليف الألياف المقولبة، تكون التغييرات ذات القيمة الأعلى عادةً هيكلية. قد يحتاج المشترون إلى عمق مختلف، أو نسبة حجرات جديدة، أو هندسة جدار معدلة، أو أداء تكديس أقوى، أو تحسين ملاءمة الغطاء، أو توازن مختلف بين الصلابة والوزن. هذه هي قرارات هندسية، وليست مجرد خيارات للعلامة التجارية.

لهذا السبب، يجب التعامل مع أواني المائدة المخصصة من الباجاس كـ سير عمل تطوير. يؤثر التصميم على القوالب. تؤثر القوالب على أخذ العينات. يؤثر أخذ العينات على تأكيد التفاوتات. يؤثر تأكيد التفاوتات على ما إذا كان المشروع يمكن أن ينتقل إلى إنتاج مستقر. عند التعامل معها بشكل صحيح، يعمل التطوير المخصص على تحسين ليس فقط التمايز البصري، ولكن أيضًا ملاءمة التغليف، والأداء التشغيلي، والقيمة التجارية طويلة الأجل.
2.3 لماذا تفشل المشاريع المخصصة بدون تحكم هندسي
العديد من مشاريع الألياف المقولبة المخصصة لا تفشل لأن الفكرة ضعيفة. إنها تفشل لأن المشروع يدخل مرحلة القوالب في وقت مبكر جدًا. قد يقدم المشتري رسمًا تخطيطيًا فقط بدون أبعاد رئيسية. قد تتم الموافقة على عينة دون مناقشة التفاوتات. قد يقلل الفريق من تأثير الانكماش، وزاوية إزالة القالب، وسماكة الجدار، أو قابلية التكديس على المنتج النهائي. غالبًا ما تظل هذه الفجوات مخفية حتى يتم الالتزام بتكلفة القالب والمهلة الزمنية بالفعل.
يتطلب التطوير المخصص في عام 2026 أكثر من مجرد تواصل مبيعات سريع الاستجابة. يتطلب مراجعة هندسية، وانضباطًا في العمليات، ومراحل مشروع واقعية. في Bioleader, ، تبدأ البرامج المخصصة الأقوى عادةً بمراجعة جدوى واضحة، ومنطق القوالب، وتوقعات العينات، وشروط الإنتاج الضخم. هذا ما يحول الطلب المخصص إلى مشروع تجاري خاضع للرقابة بدلاً من ممارسة التجربة والخطأ.
3. مرحلة دخول المشروع — من التصميم أو الرسم أو العينة إلى مراجعة الجدوى
يجب أن يبدأ مشروع الألياف المقولبة المخصص بمراجعة الجدوى، وليس بعرض سعر القالب. في تصنيع الألياف المقولبة، تؤثر الهندسة مباشرة على إزالة القالب، وتوزيع سمك الجدار، وسلوك التكديس، والتكرارية الأبعادية. كما تظهر الأبحاث الهيكلية الحديثة حول اللب المقولب أن متغيرات الهندسة مثل زاوية السحب و السماكة تؤثر بشكل ملموس على الأداء وقابلية التصنيع. لهذا السبب، فإن السؤال التقني الأول ليس “كم تكلفة القالب؟” بل “هل يمكن إنتاج هذا التصميم بشكل موثوق على نطاق واسع؟"
في Bioleader, ، تدخل المشاريع المخصصة في مراجعة منظمة قبل تأكيد تكلفة الأدوات. يتحقق الفريق مما إذا كان مفهوم العميل مناسبًا لـ إنتاج اللب المقولب, ، وما إذا كانت الأبعاد الرئيسية مكتملة، وما إذا كان الهيكل قد يخلق مخاطر في التحرير، أو الانكماش، أو ملاءمة الغطاء، أو التعشيق، أو استقرار الإنتاج الضخم. تقلل هذه المراجعة المبكرة من التعديلات غير الضرورية للقالب وتقصر الطريق إلى عينات قابلة للعمل في برامج التصدير الحقيقية.

3.1 ما يجب على المشترين تقديمه عند بدء المشروع

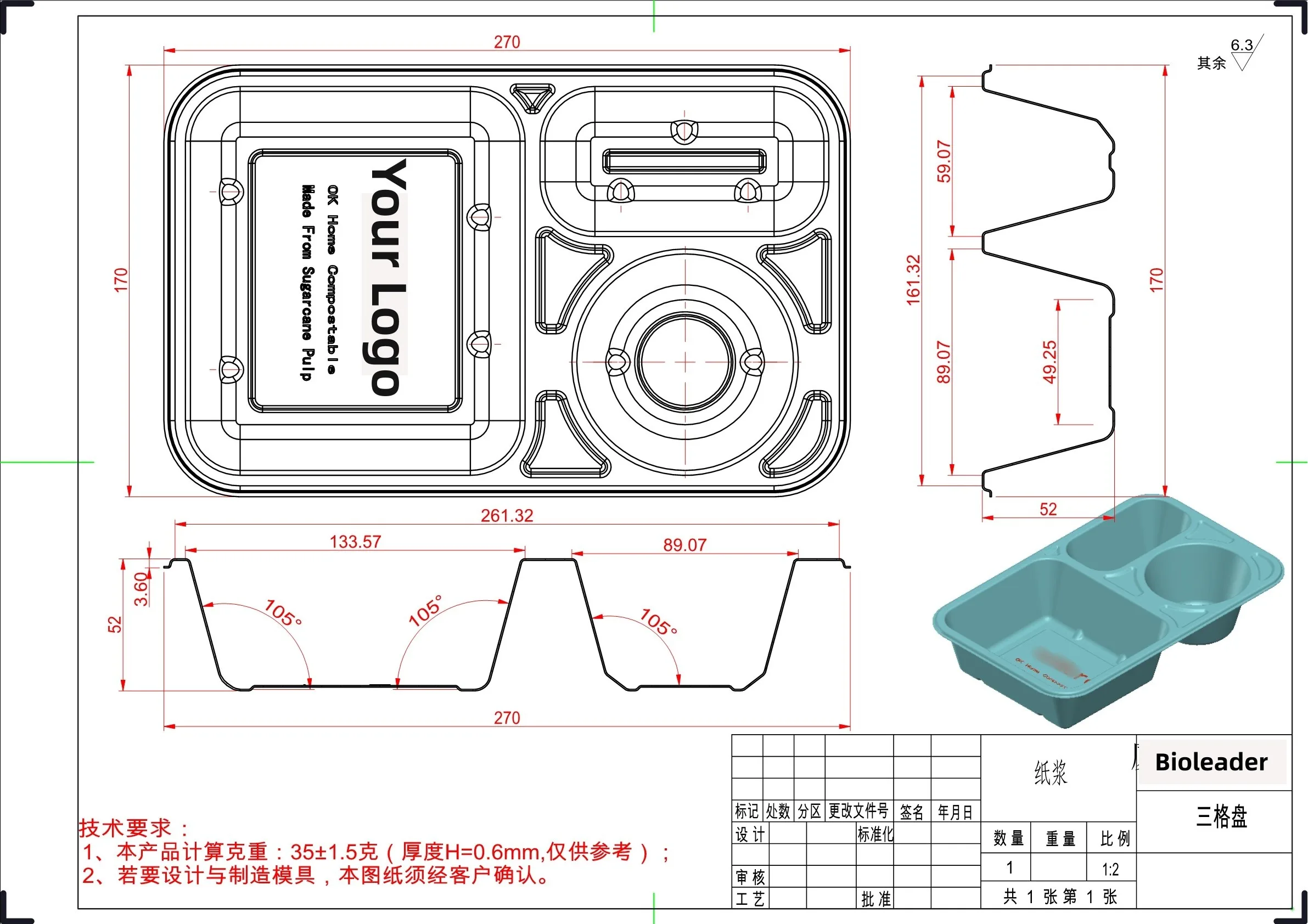

أفضل مدخلات المشروع هي رسم ثلاثي الأبعاد بالإضافة إلى الأبعاد الرئيسية وملاحظات حالة الاستخدام. كما يمكن أن تعمل رسم ثنائي الأبعاد, ، وهي أو عينة مادية, أو حتى عنصر مرجعي من السوق، لكنها تتطلب عادةً مزيدًا من التوضيح. كحد أدنى، يجب على المشترين تقديم نوع المنتج المقصود، والأبعاد المستهدفة، والعمق، ومتطلبات الغطاء، وتوقعات التعبئة، وتقدير الطلب السنوي، وظروف التطبيق مثل الطعام الساخن، أو الحساء، أو الوجبات الدهنية، أو PFخالٍ من AS معًا.
المدخلات غير المكتملة تخلق افتراضات مكلفة. يمكن أن تؤدي بيانات العمق المفقودة إلى تشويه تصميم القالب. يمكن أن تؤدي متطلبات الغطاء المفقودة إلى تأخير تأكيد الملاءمة. يمكن أن تؤدي تفاصيل حالة الاستخدام المفقودة إلى هيكل جدار خاطئ أو هدف حاجز خاطئ. في المشاريع المخصصة، غالبًا ما تحدد جودة حزمة البدء سرعة دورة التطوير بأكملها.
3.2 لماذا يمكن للعينات المادية تسريع التطوير المخصص
A أو عينة مادية غالبًا ما يكون أسرع اختصار للتوافق التقني. يساعد المصنع على تقييم شكل الحافة، ونسبة العمق، واتجاه التعشيق، وهندسة الحواف، وتعقيد الأدوات المحتمل. بالنسبة للعديد من مشاريع OEM و ODM، تعد العينة المادية أيضًا أسرع طريقة لتحديد الميزات التي يجب نسخها، والتي يجب تعديلها، والتي لا يمكن نقلها مباشرة إلى إنتاج اللب المقولب.
Bioleader غالبًا ما يستخدم مراجعة قائمة على العينات لتسريع قرار الهندسة الأول. يكون هذا فعالًا بشكل خاص عندما يريد المشتري تحسين مفهوم موجود بدلاً من تطوير بنية أدوات مائدة جديدة من الصفر. لا يحل محل الرسومات. لكنه يمكن أن يحسن بشكل كبير دقة عرض الأسعار الأول واتجاه الأدوات.
3.3 لماذا تعتبر جودة التصميم ثلاثي الأبعاد أكثر أهمية مما يتوقع معظم المشترين
في اللب المقولب، الملف ثلاثي الأبعاد ليس فقط للموافقة على المظهر. إنه وثيقة تصنيع. يجب أن تدعم الهندسة التحرير من القالب، وتوزيع الألياف المستقر، والتحكم الواقعي في سمك الجدار، وتعويض الانكماش القابل للتطبيق. يؤكد البحث حول هياكل اللب المقولب أن المعلمات الهندسية مثل الارتفاع وزاوية السحب والسماكة تؤثر على السلوك الهيكلي. في الإنتاج العملي، تؤثر أيضًا على ما إذا كان يمكن تشكيل المنتج المخصص وتكراره باستمرار.
لهذا السبب تخلق جودة التصميم ثلاثي الأبعاد الرديئة مخاطر خفية. قد يبدو التصميم جذابًا على الشاشة لكنه يفشل في منطق إزالة القالب، أو انتقال الجدار المحلي، أو دقة الحافة، أو قابلية التكديس. بالنسبة لأدوات المائدة المخصصة من قصب السكر،, جودة التصميم هي جودة الإنتاج مقدمًا.
3.4 ما الذي يجب التحقق منه قبل الموافقة على الأدوات
قبل بدء تصنيع القالب، يجب على المورد إكمال مراجعة جدوى منظمة. يجب أن تتحقق هذه المراجعة من زاوية السحب, منطق سمك الجدار, مخاطر القطع السفلي, نسبة العمق إلى الفتحة, سلوك التعشيق وفك التعشيق, توافق الأغطية, ، والتأثير المحتمل للانكماش على الأبعاد النهائية. إذا كانت هذه النقاط غير واضحة، فقد يظل أخذ العينات ممكنًا، لكن المشروع يدخل في مسار أعلى مخاطرة مع المزيد من جولات التصحيح.
تخلق هذه المرحلة قيمة تجارية حقيقية. تقلل مراجعة الجدوى الجيدة من هدر الأدوات، وتقصر دورات مراجعة العينات، وتحسن جاهزية الإنتاج الضخم. بالنسبة لـ Bioleader, ، تعد هذه واحدة من أهم القدرات المخصصة: ليس قول نعم في وقت مبكر جدًا، ولكن تحديد ما هو قابل للتصنيع، وما يحتاج إلى تعديل، وما سيؤثر على التوقيت والتسامح وتعقيد الأدوات.
| عنصر الإدخال | لماذا هو مهم | التفاصيل المفقودة الشائعة | التأثير على التطوير |
|---|---|---|---|
| رسم ثلاثي الأبعاد | يدعم مراجعة زاوية السحب، وفحص سمك الجدار، وجدوى الأدوات. | لا يوجد منطق مقطعي، ولا ملاحظات تسامح، وهندسة غير واقعية. | مخاطر قالب أعلى والمزيد من دورات مراجعة العينات. |
| رسم ثنائي الأبعاد | يوفر الأبعاد الأساسية والنية العامة للمنتج. | لا يوجد منطق عمق، ولا تفاصيل انتقال هيكلي. | يتطلب مزيدًا من التفسير الهندسي قبل عرض الأسعار. |
| عينة مادية | يسرع مراجعة الشكل والحافة والعمق والتكديس. | لا توجد ملاحظة حول ما يجب نسخه أو تغييره. | يمكن أن يسرع المراجعة لكنه لا يزال بحاجة إلى توضيح. |
| وصف حالة الاستخدام | يحدد منطق الغطاء، وهدف الحاجز، والمتطلبات الهيكلية. | لا يوجد نوع طعام، ولا توقع للحرارة أو الزيت، ولا متطلب سوق. | قد يؤدي إلى اتجاه تحقق خاطئ. |
| تقدير الطلب السنوي | يساعد في تحديد مسار الأدوات، ومنطق MOQ، واقتصاديات الإنتاج. | يُعطى حجم الطلب من الدرجة الأولى فقط، دون توقعات سنوية. | يجعل استراتيجية الأدوات أقل دقة. |
الجدول 1. الحد الأدنى من المعلومات المطلوبة قبل عرض سعر لأدوات المائدة المخصصة من الباجاس
4. التصميم والتحقق الفني
الأدوات الجيدة لا يمكنها إنقاذ مدخلات تصميم رديئة. في مشاريع اللب المقولب، تكون مرحلة التصميم بالفعل مرحلة تصنيع مسبقة. تؤثر الهندسة على الانفصال عن القالب، وتوزيع الألياف، واستقرار سمك الجدار، وسلوك الانكماش، وملاءمة الغطاء، وقابلية التكديس. تؤكد الأبحاث الحديثة حول اللب المقولب أن المعلمات الهيكلية مثل الارتفاع، وزاوية الميل، والسمك تؤثر بشكل ملموس على سلوك الجزء النهائي.
بالنسبة إلى Bioleader, ، يبدأ التحقق الفني قبل الموافقة على الأدوات. الهدف بسيط: التأكد من أن البنية المقترحة يمكن أن تنتقل من الرسم إلى العينة ومن العينة إلى الإنتاج المستقر دون خلق انحرافات يمكن تجنبها. هنا تصبح العديد من المشاريع المخصصة إما قابلة للتحكم أو مكلفة.
4.1 الرسم ثنائي الأبعاد مقابل الرسم ثلاثي الأبعاد

A رسم ثنائي الأبعاد مفيد للتواصل الأساسي. يحدد حجم الفتحة والأبعاد الكلية والتخطيط العام. لكنه لا يكفي للتحقق الكامل من اللب المقولب. الرسم رسم ثلاثي الأبعاد أكثر قيمة بكثير لأنه يسمح بمراجعة زاوية الجدار الجانبي، ومنطق العمق، ومناطق الانتقال، وبنية الحافة، وهندسة التداخل.
في التطوير العملي، غالبًا ما يكفي الرسم ثنائي الأبعاد للنقاش الأولي. ونادرًا ما يكفي للحكم الهندسي النهائي. يساعد الملف ثلاثي الأبعاد المصنع على مراجعة ما إذا كان يمكن تحرير الجزء بشكل نظيف، وما إذا كان الشكل واقعيًا لللب المقولب، وما إذا كان يمكن بناء تصحيح الانكماش في استراتيجية الأدوات. بالنسبة لأدوات المائدة المخصصة من الباجاس، تؤثر جودة الرسم ثلاثي الأبعاد مباشرة على جودة الإنتاج.
4.2 زاوية الميل، وسمك الجدار، والتحكم في الانكماش

زاوية الميل هي عامل تحرير. إذا كانت الزاوية صغيرة جدًا، يزداد خطر إزالة القالب. إذا لم تتطابق مع العمق والهندسة، فقد يلتصق الجزء أو يتشوه أو يخلق أبعادًا غير مستقرة. تظهر دراسات اللب المقولب وممارسات تصميم القوالب الأوسع أن هندسة الجدار وزاوية التحرير تؤثران على قابلية التصنيع.
سمك الجدار هو عامل استقرار. يؤثر على الصلابة، وتوزيع الألياف، وسلوك التجفيف، والاتساق بين العينة والإنتاج. غالبًا ما يخلق السماكة غير المتساوية مناطق ضعف موضعية، أو عدم اتساق في السطح، أو تباين في الملاءمة. في منتجات الألياف المقولبة، يرتبط السماكة أيضًا بفئة المنتج ومسار العملية. تشير مراجعات تصنيع اللب المقولب إلى أن تنسيقات اللب المقولب المختلفة تعمل بنطاقات سماكة وتوقعات هيكلية مختلفة.
تعويض الانكماش هو عامل أبعاد. لا يخرج جزء اللب المقولب من العملية بنفس الحجم تمامًا مثل نموذج CAD. يؤثر التشكيل، وإزالة الماء، والضغط الساخن، والتجفيف جميعها على النتيجة النهائية. لهذا السبب تحتاج المشاريع المخصصة إلى تخطيط واقعي لتسامح الأبعاد قبل قطع القالب الأول.
4.3 الانحرافات الشائعة في مرحلة العينة
مرحلة العينة هي حيث تظهر المشاكل الخفية أولاً. الانحرافات الأكثر شيوعًا هي انحراف الانكماش, عدم اتساق سمك الجدار, تشوه الحواف, عدم تطابق الحافة, انحراف ملاءمة الغطاء، و ضعف قابلية التكديس. هذه ليست مشاكل تجميلية بسيطة. إنها إشارات مبكرة على ما إذا كان الهيكل جاهزًا للإنتاج.
Bioleader يتعامل مع عينات الجولة الأولى كقراءة فنية، وليس مجرد فرصة للموافقة. إذا أظهرت العينة عدم استقرار في الحواف، أو ضعفًا في التداخل، أو انحرافًا في الأبعاد، فإن السؤال الصحيح ليس “هل يمكن للعميل قبولها؟” بل “ما الذي يجب تصحيحه قبل أن يصبح المنتج قابلاً للتوسع؟” هكذا تخلق ملاحظات مرحلة العينة قيمة بدلاً من شكاوى لاحقة.
4.4 منطق العينة الذهبية
العينة ليست عينة ذهبية افتراضيًا. العينة الذهبية الحقيقية هي مرجع مثبت. يجب أن تؤكد الأبعاد، وبنية الحافة، وملاءمة الغطاء، وقابلية التكديس، ومستوى المظهر، وأي أداء وظيفي مطلوب. بدون هذا المرجع، يصبح التحكم في الحجج اللاحقة حول انحراف الإنتاج أكثر صعوبة.
بالنسبة للمشاريع المخصصة،, Bioleader’s المنطق المفضل هو تحديد العينة الذهبية بعد التصحيح الفني، وليس بعد أول قطعة مقبولة المظهر. هذه الخطوة مهمة لأن الإنتاج الضخم يجب أن يُقاس بمرجع ثابت، وليس بالذاكرة أو تفسير البريد الإلكتروني.
| نوع الانحراف | السبب النموذجي | التأثير على المشروع | الإجراء الموصى به |
|---|---|---|---|
| انحراف الانكماش | تعويض غير كافٍ في التصميم أو مراجعة الأدوات | تباين الأبعاد، مشاكل في إحكام الغطاء | مراجعة أبعاد القالب وتأكيد نطاق التفاوت المسموح |
| عدم اتساق سمك الجدار | تعقيد الهندسة أو عدم استقرار توزيع التشكيل | مناطق ضعيفة، تباين بصري، خطر هيكلي | ضبط الهندسة أو معايير العملية قبل الاعتماد النهائي |
| تشوه الحافة أو الحواف | ضعف منطق الإخراج أو ضعف هيكلي موضعي | عدم تطابق الغطاء، مظهر غير مستقر | تحسين هندسة الحافة ومراجعة مسار إزالة القالب |
| ضعف قابلية التكديس | عدم التحقق من منطق التداخل في مرحلة التصميم | عدم كفاءة التعبئة، مشاكل في فصل الأكواب | إعادة فحص المقطع العرضي والانحدار واتجاه التكديس |
| انحراف إحكام الغطاء | عدم تطابق التفاوتات بين هندسة القاعدة والغطاء | فشل وظيفي في استخدام العميل | تثبيت تفاوت الإحكام قبل الموافقة على الإنتاج الضخم |
الجدول 2. الانحرافات الفنية الشائعة في مرحلة الموافقة على العينة
5. استراتيجية القوالب — الجوهر الهندسي للمشاريع المخصصة
تحدد استراتيجية القوالب ما إذا كان المشروع المخصص يمكن أن يتوسع اقتصاديًا. في تطوير اللب المقولب، القالب ليس مجرد عنصر تكلفة. فهو يؤثر على دقة الهندسة، واستقرار الإخراج، وجودة السطح، وسلوك دورة الإنتاج، وعبء الصيانة، واتساق الإنتاج طويل الأمد. تشير مراجعات إنتاج اللب المقولب إلى أن مواد القوالب الشائعة تشمل الألومنيوم, الفولاذ المقاوم للصدأ، و البرونز, ، مع ربط الاختيار باحتياجات العملية والتطبيق.
بالنسبة إلى Bioleader, ، استراتيجية القوالب هي جزء من تصميم المشروع. وهي ليست شيئًا يُختار بناءً على الميزانية فقط. يعتمد مسار القالب الصحيح على تعقيد المنتج، واحتمالية التعديلات، والحجم المستهدف، وحساسية التفاوتات، وكثافة الإنتاج المتوقعة. لهذا السبب، يجب على المشاريع المخصصة الجادة أن تميز بوضوح بين قوالب النماذج الأولية و قوالب الإنتاج.

5.1 قالب النموذج الأولي مقابل قالب الإنتاج
A قالب النموذج الأولي يُستخدم لتأكيد البنية. وظيفته هي السرعة، وليس التحمل التجاري الكامل. يساعد في التحقق من الأبعاد، والشكل العام، ومنطق الحواف، وما إذا كان المنتج يمكن أن ينتقل إلى التصحيح والموافقة على العينة. أما قالب الإنتاج فيخدم غرضًا مختلفًا. يجب أن يدعم قابلية التكرار، واستقرار دورة الإنتاج، وتخطيط الصيانة، وإنتاج الحجم التجاري.
تبدأ الكثير من سوء الفهم لدى المشترين هنا. العينة الجيدة من قالب النموذج الأولي لا تعني أن المشروع جاهز للإنتاج الضخم طويل الأمد. يجب اختيار قالب الإنتاج وفقًا لخطة الإنتاج الفعلية، وليس فقط وفقًا لنتيجة العينة الأولى.
5.2 قوالب الألومنيوم
قوالب الألومنيوم تُستخدم على نطاق واسع لأنها عملية لسرعة التطوير وبرامج الإنتاج الشائعة. فهي أسهل في التصنيع، وتدعم دورات تصنيع سريعة نسبيًا، وتعمل بشكل جيد للعديد من مشاريع النماذج الأولية والمشاريع متوسطة الحجم. تذكر مراجعات صناعة اللب المقولب الألومنيوم ضمن أكثر مواد القوالب شيوعًا.
تجاريًا، غالبًا ما يكون الألومنيوم هو الخيار الصحيح عندما يحتاج المشروع إلى مرونة في التعديلات أو عندما لا يبرر الحجم والبنية مسارًا أثقل للقوالب. لكن الألومنيوم ليس تلقائيًا أفضل إجابة لكل برنامج مخصص. يجب أن يظل القرار معتمدًا على تعقيد الهندسة، ومخاطر التصحيح، وحمل الإنتاج المتوقع.
5.3 قوالب الألومنيوم مع إدراجات نحاسية

قوالب الألومنيوم مع إدراجات نحاسية هي خيار أكثر تخصصًا. عمليًا، تكون مفيدة عندما يصبح سلوك نقل الحرارة الموضعي أو التحكم في الدقة أكثر حساسية. هذا المسار ليس ضروريًا لكل مشروع. يكون أكثر صلة عندما يكون للبنية تعقيد موضعي أعلى، أو مناطق أعمق، أو حساسية جودة أعلى في مناطق محددة.
من من تجربة Bioleader المخصصة, ، يكون هذا النوع من القوالب الأكثر قيمة عندما يحتاج المشروع إلى تحكم موضعي أكثر دقة مما يمكن أن يقدمه مسار الألومنيوم القياسي بشكل مريح. يجب التعامل معه كحل هندسي موجه، وليس كترقية افتراضية.
5.4 قوالب سبائك الفولاذ المقاوم للصدأ

قوالب سبائك الفولاذ المقاوم للصدأ تُختار عمومًا لمتانة أقوى، ومقاومة للتآكل، وظروف إنتاج أكثر تطلبًا على المدى الطويل. في تصنيع اللب المقولب، يُعترف بالفولاذ المقاوم للصدأ على نطاق واسع كمادة صناعية قوية حيث تكون الرطوبة والحرارة والإجهاد الميكانيكي المتكرر جزءًا من بيئة العملية.
هذا المسار عادةً ما يكون أكثر ملاءمة للبرامج المخصصة الأكبر والأكثر استقرارًا، خاصة عندما يتوقع المشتري استمرارية إنتاج طويلة وتحملًا أقل لتآكل القالب أو الاستبدال المتكرر. الاستثمار الأولي أعلى، لكن في البرنامج المناسب يمكن أن يحسن الاقتصاديات طويلة الأجل من خلال دعم إنتاج أكثر استقرارًا وفترة خدمة أطول.
5.5 لماذا يعتبر اختيار القالب قرارًا تجاريًا، وليس قرارًا تقنيًا فقط
استراتيجية القالب الخاطئة يمكن أن تشوه حالة العمل بأكملها. مسار أدوات قد يبدو أرخص في مرحلة عرض الأسعار، لكنه قد يتسبب لاحقًا في المزيد من التعديلات، أو عمر خدمة أقصر، أو استقرار إنتاجي أضعف. بينما قد يبدو مسار أدوات أثقل مكلفًا في البداية، لكنه قد يصبح أكثر اقتصادية إذا كان البرنامج السنوي كبيرًا ومستقرًا.
لهذا السبب تقوم Bioleader بتقييم اختيار القالب وفقًا لمنطق المشروع الكلي: الطلب السنوي المتوقع، واحتمالية مراجعة العينات، وتعقيد الهندسة، وحساسية التفاوتات، واستمرارية الإنتاج. السؤال الصحيح ليس فقط “أي قالب أقل تكلفة؟” بل “أي قالب يدعم أفضل توازن بين السرعة والدقة وكفاءة الإنتاج على المدى الطويل؟"
| نوع القالب | الاستخدام الرئيسي | الميزة الرئيسية | نوع المشروع الأنسب |
|---|---|---|---|
| قالب النموذج الأولي / العينة | التأكيد المبكر للهيكل ومراجعة مرحلة العينة | تكرار أسرع قبل تثبيت أدوات الإنتاج | مشاريع جديدة مع تعديلات فنية معلقة |
| قالب الألمنيوم | شائع للنماذج الأولية والعديد من برامج الإنتاج القياسية | تصنيع عملي وسرعة تطوير جيدة | مشاريع مخصصة متوسطة التعقيد وحجم إنتاج معتدل |
| قالب ألمنيوم مع إدراجات نحاسية | مشاريع تحتاج تحكمًا محليًا أقوى في العملية | أداء مستهدف أفضل في المناطق الحساسة محليًا | هياكل عالية الصعوبة مع حساسية دقة محلية |
| قالب سبيكة الفولاذ المقاوم للصدأ | برامج إنتاج طويلة الأمد وعالية الكثافة | متانة أعلى وملاءمة أقوى للإنتاج طويل الأمد | برامج مخصصة كبيرة ومستقرة مع استمرارية إنتاج طويلة |
الجدول 3. مقارنة أنواع القوالب لمشاريع أواني الطعام من الباجاس المخصصة
6. التحكم في الجدول الزمني للمشروع — من المفهوم إلى الإنتاج الضخم
التحكم في الجدول الزمني هو قضية توريد، وليس مجرد قضية مصنع. في مشاريع اللب المقولب المخصصة، نادرًا ما تأتي التأخيرات من مرحلة واحدة. عادةً ما تأتي من حلقات المراجعة، أو مدخلات التصميم غير المكتملة، أو تصحيح العينات، أو تعديل القالب، أو فجوات الموافقة بين المشتري والمصنع. لهذا السبب يجب إدارة مشروع أواني الطعام من الباجاس المخصص كبرنامج مرحلي بأهداف واضحة، وليس كعملية بسيطة لمتابعة الطلبات.
بالنسبة للمشترين، يؤثر التحكم في الجدول الزمني على أكثر من تاريخ التسليم. فهو يؤثر على إطلاق المنتج، والانتقال في التغليف، واستبدال المخزون، والتزامات العملاء. في مشاريع التصدير العملية، غالبًا ما تكون تكلفة خسارة أسبوعين أو ثلاثة أسابيع أعلى بكثير من تكلفة تصحيح تصميم واحد يتم في وقت مبكر. الموافقة الأبطأ في المرحلة الصحيحة عادة ما تكون أرخص من خطأ سريع.

6.1 المراحل الخمس لمشروع اللب المقولب المخصص
تتبع معظم برامج أواني الطعام من الباجاس المخصصة خمس مراحل رئيسية. أولاً تأتي تأكيد المتطلبات ومراجعة التصميم. ثم تأتي أدوات النموذج الأولي وأخذ العينات الأول. بعد ذلك تأتي اختبار العينات والموافقة عليها. المرحلة الرابعة هي تصنيع قوالب الإنتاج. المرحلة الخامسة هي إطلاق الإنتاج الضخم وتثبيت مراقبة الجودة.
تبدو هذه المراحل بسيطة على الورق. في الممارسة العملية، تعتمد كل واحدة منها على إغلاق المرحلة السابقة بشكل صحيح. إذا كانت مدخلات المتطلبات غير مكتملة، تتباطأ الموافقة على التصميم. إذا كانت العينة لا تزال تحمل انحرافات غير محلولة، لا يمكن تثبيت أدوات الإنتاج بأمان. إذا تم إطلاق أدوات الإنتاج قبل تجميد الملاءمة والتفاوتات، فسيرث الإنتاج الضخم مخاطر يمكن تجنبها.
6.2 أين تحدث معظم تأخيرات المشاريع المخصصة حقًا
التأخيرات الأكثر شيوعًا لا تحدث عادةً في التصنيع وحده. إنها تحدث في مراجعة الرسومات, تأكيد الأبعاد غير الواضح, دورات ردود فعل العينات, تصحيح ملاءمة الغطاء، و التفاوض على التفاوتات في مرحلة متأخرة. هذه ليست قضايا خاصة بالمصنع فقط. إنها قضايا تنسيق بين فرق التجارة والهندسة والموافقة.
في Bioleader، تتم إدارة توقيت المشروع من خلال ربط كل مرحلة بنقطة مراجعة واضحة. إذا لم يكن التصميم مستقرًا، يجب ألا ينتقل المشروع إلى الأدوات النهائية. إذا كانت العينة لا تزال تظهر انحرافًا هيكليًا، يجب ألا ينتقل المشروع إلى الاعتماد النهائي للإنتاج. هذا الانضباط هو ما يبقي التحكم في الجدول الزمني واقعيًا بدلاً من كونه متفائلًا.
6.3 لماذا لا ينبغي التسرع في الموافقة على العينة
الموافقة على العينة هي نقطة التحقق الأعلى تأثيرًا في الجدول الزمني بأكمله. إذا وافق المشتري في وقت مبكر جدًا، تصبح المراحل اللاحقة أكثر تكلفة. وإذا أخر المشتري الملاحظات لفترة طويلة جدًا، يفقد البرنامج بأكمله زخمه. الهدف ليس السرعة وحدها. الهدف هو إغلاق مرحلة العينة بتوافق واضح حول الأبعاد، والملاءمة، وقابلية التكديس، والمظهر، والوظيفة.
لهذا السبب، الجدول الزمني الجيد ليس هو الذي يحتوي على أقصر مرحلة عينة. بل هو الذي يحتوي على أقل عدد من التصحيحات المتكررة بعد الالتزام بالفعل بالأدوات. في اللب المقولب المخصص، عادةً ما تكون الموافقة المستقرة أكثر قيمة من الموافقة السريعة.
6.4 ما يتضمنه عادةً الجدول الزمني الواقعي للمشروع
يتضمن البرنامج المخصص العملي عادةً من 3 إلى 5 أيام لتأكيد المتطلبات ومراجعة التصميم،, من 7 إلى 10 أيام لأدوات النماذج الأولية والعينات الأولى،, من 3 إلى 5 أيام لاختبار العميل والموافقة النهائية، وحوالي من 15 إلى 25 يومًا لتصنيع قوالب الإنتاج بمجرد تجميد التصميم. ثم تعتمد مهلة الإنتاج الضخم على حجم الطلب، وجاهزية القوالب، وجدولة الخطوط.
هذه النطاقات هي مراجع عمل، وليست وعودًا ثابتة. فالهندسة المعقدة، والمراجعات المتكررة، وأنظمة الأغطية متعددة الأجزاء، أو تأخر ملاحظات العملاء يمكن أن تطيل الدورة. ولكن كقاعدة تخطيط، يجب أن يتوقع المشترون أن الجدول الزمني للمشروع يعتمد بشكل أساسي على استقرار التصميم, جودة الموافقة على العينة، و الانتهاء من الأدوات.
| المرحلة | النشاط | الجدول الزمني النموذجي | التسليم الرئيسي |
|---|---|---|---|
| المرحلة 1 | تأكيد المتطلبات ومراجعة التصميم | 3-5 أيام | اتجاه التصميم المؤكد وجدوى المشروع |
| المرحلة 2 | أدوات النماذج الأولية وأخذ العينات الأول | 7-10 أيام | عينات مادية أولى للمراجعة الفنية |
| المرحلة 3 | اختبار العينات والموافقة النهائية | 3-5 أيام | عينة معتمدة واتجاه فني مجمد |
| المرحلة 4 | تصنيع قوالب الإنتاج | 15–25 يومًا | أدوات الإنتاج جاهزة للإطلاق |
| المرحلة 5 | الإنتاج الضخم واستقرار مراقبة الجودة | حسب الحجم | إنتاج تجاري مع تحكم إنتاجي مستقر |
الجدول 4. الجدول الزمني للمشروع: من المفهوم إلى الإنتاج الضخم
6.5 لماذا يعكس انضباط الجدول الزمني قدرة المورد
المورد الذي يدير المشاريع المخصصة بشكل جيد يجب أن يكون قادرًا على شرح أين يتم قضاء الوقت، وما يمكن تقصيره، وما لا ينبغي أبدًا التسرع فيه. هذه واحدة من أوضح الإشارات على قدرة التخصيص الحقيقية. في سير عمل اللب المقولب المخصص لدى Bioleader, ، يرتبط التحكم في الجدول الزمني بـ الإغلاق الفني, ، وليس فقط بالوعود التقويمية. لهذا السبب تم بناء خطة المشروع حول بوابات المراجعة، وليس حول افتراضات مثالية.
بالنسبة للمشترين، هذه هي الطريقة الصحيحة لقراءة توقيت المشروع. أفضل مورد مخصص ليس هو الذي يعد بأقصر جدول زمني في البريد الإلكتروني الأول. بل هو الذي يمكنه الانتقال من التصميم إلى الإنتاج الضخم مع حلقات مراجعة أقل، ونقاط موافقة أوضح، وتنفيذ أكثر استقرارًا.
7. منطق MOQ — لماذا تتطلب المشاريع المخصصة حدًا تجاريًا مختلفًا
تتطلب مشاريع اللب المقولب المخصصة عادةً حدًا أدنى للطلب MOQ أعلى من العناصر الجاهزة. هذه ليست مجرد سياسة مبيعات. إنها مسألة اقتصاديات المشروع. في أدوات المائدة المصنوعة من تفل قصب السكر المخصصة، يجب أن يغطي الحد التجاري تكلفة القالب, تكلفة أخذ العينات والتصحيح, تكلفة إعداد الإنتاج, ، والتنسيق الإضافي المطلوب لتحقيق استقرار الإنتاج الضخم.
لهذا السبب، تكون المشاريع المخصصة عادةً أكثر جدوى عندما يكون لدى المشتري طلب بمستوى حاوية أو خطة حجم ثابتة طويلة الأجل. في العديد من البرامج العملية، الطلب الشهري في نطاق 200,000 إلى 300,000 قطعة, ، أو الطلب السنوي الذي يصل إلى مليون قطعة أو أكثر, ، يشكل أساسًا أكثر واقعية لتوزيع استثمار القالب والتحكم في تكلفة الوحدة. وبدون هذا الحجم، غالبًا ما يصبح التطوير المخصص صعب التبرير اقتصاديًا.
لهذا السبب أيضًا، تقوم Bioleader بمراجعة MOQ جنبًا إلى جنب مع الطلب السنوي, تعقيد المشروع، و استراتيجية القالب, ، بدلاً من التعامل مع MOQ كرقم تفاوضي مستقل. قد يبدأ المشروع بحاوية واحدة، لكن القرار الحقيقي يجب أن يعتمد على ما إذا كان الحجم المتوقع قويًا بما يكفي لدعم استهلاك القالب، وكفاءة الإنتاج، واستقرار العرض على المدى الطويل.
| محرك MOQ | لماذا هو مهم | تأثير تخطيط المشتري |
|---|---|---|
| استهلاك القالب | يجب توزيع تكلفة القالب على حجم كافٍ. | الطلب السنوي المنخفض يضعف الأساس المنطقي للتخصيص. |
| تكلفة إعداد الإنتاج | تتطلب الدفعات المخصصة تجهيز الخط والتعديل والتحكم. | الدفعات الصغيرة عادةً ما تؤدي إلى تكلفة وحدة أعلى. |
| التعبئة والخدمات اللوجستية | اقتصاديات التصدير أقوى على مستوى الحاوية. | التخطيط القائم على الحاويات أكثر كفاءة من الطلب المجزأ. |
| استمرارية المشروع | الحجم المتكرر المستقر يدعم تحسين استخدام القالب والتحكم في التكاليف. | تخطيط الحجم السنوي أكثر أهمية من الاستفسار لمرة واحدة. |
الجدول 5. المحركات الرئيسية وراء MOQ في مشاريع اللب المقولب المخصصة
8. من العينة المعتمدة إلى الإنتاج الضخم المستقر
العينة المعتمدة ليست نهاية التطوير. إنها بداية التحكم في الإنتاج. في مشاريع اللب المقولب المخصصة، لا تظهر العديد من المشاكل في مرحلة العينة الأولى. تظهر عندما ينتقل المشروع إلى سرعة الإنتاج الفعلية، وأدوات الإنتاج، والدفعات المتكررة، والتعبئة للتصدير. لهذا السبب، يجب أن يتبع اعتماد العينة انتقالًا خاضعًا للرقابة إلى الإنتاج الضخم.
بالنسبة للمشترين، هذه واحدة من أهم نقاط الخطر في المشروع بأكمله. قد تبدو العينة صحيحة في الأبعاد والمظهر، لكن السؤال الحقيقي هو ما إذا كان يمكن الحفاظ على نفس النتيجة عبر دفعات إنتاج متعددة, ورديات مختلفة, حجم إنتاج أعلى، و تعبئة بمستوى الشحنة. إذا لم يكن الأمر كذلك، فإن المشروع لم يصل بعد إلى استقرار الإنتاج.
![]() | ![]() |
8.1 لماذا لا يضمن اعتماد العينة استقرار الإنتاج الضخم
عادةً ما تُصنع العينة الأولى المعتمدة في ظروف أكثر تحكمًا من التشغيل التجاري الكامل. حجم الإنتاج أقل. تركيز العملية أضيق. اهتمام التصحيح أعلى. بمجرد انتقال المشروع إلى الإنتاج العادي، تتغير بيئة التشغيل. عند هذه النقطة،, انحراف الأبعاد, تباين ملاءمة الغطاء, عدم تناسق التكديس, خشونة الحواف, ، أو تقلب المظهر قد تبدأ في الظهور.
لهذا السبب، لا يتعامل الموردون الأقوياء مع اعتماد العينة كدليل نهائي على جاهزية الإنتاج. يتعاملون معها كنقطة مرجعية يجب التحقق منها مقابل استقرار القالب، وقابلية تكرار العملية، وظروف الإنتاج. من منظور Bioleader، فإن أكثر المشاريع المخصصة موثوقية هي تلك التي تتبع مرحلة العينة بمنطق واضح للتحكم في الإنتاج، وليس بالتوسع الأعمى.
8.2 التشغيل التجريبي ومراجعة دفعة الإنتاج الأولى
التشغيل التجريبي هو خطوة تحكم، وليس مجرد إجراء شكلي. الغرض منه هو التأكد من إمكانية إعادة إنتاج البنية المعتمدة في ظل ظروف الإنتاج الفعلية. يجب أن تتحقق هذه المرحلة من الأبعاد، والملاءمة، وقابلية التكديس، وسلوك التعبئة، والاتساق البصري قبل إطلاق المشروع في الإنتاج الضخم الروتيني.
بالنسبة لأدوات المائدة المخصصة عبوات الطعام من تفل قصب السكر أو أنواع أخرى من أدوات المائدة، يجب مراجعة أول دفعة إنتاج مقابل العينة المعتمدة أو العينة الذهبية. لا ينبغي أن تركز هذه المقارنة على المظهر فقط. يجب أيضًا التحقق مما إذا كان المنتج لا يزال يحتفظ بنفس البنية المنطقية في ظل ظروف الإنتاج. إذا كانت العينة المعتمدة تتكدس جيدًا ولكن الدفعة الأولى تتكدس بشكل سيئ، فهذه ليست مشكلة صغيرة. إنها إنذار مبكر لعدم تطابق الإنتاج.
8.3 اتساق العينة الذهبية مقابل عينة الإنتاج
العينة الذهبية هي مرجع التحكم. يجب الحكم على الإنتاج الضخم بناءً عليها. يشمل ذلك الأبعاد، وملاءمة الغطاء، وملمس الجدار، وتشطيب الحواف، ومنطق التكديس، وأي متطلب وظيفي متفق عليه. بدون معيار مقارنة ثابت، تصبح مراجعة الإنتاج ذاتية ويصعب الدفاع عنها.
تستخدم Bioleader منطق العينة الذهبية لتقليل الغموض في المشاريع المخصصة. هذا مهم لأن الاختلافات في الإنتاج غالبًا ما تكون صغيرة في البداية. لكن الانحرافات الصغيرة، إذا تم تجاهلها مبكرًا، يمكن أن تصبح مشاكل على مستوى الشحنة لاحقًا. عادةً ما يُبنى المشروع المستقر من خلال تصحيح التباين في مرحلة الإنتاج الأولى، وليس من خلال شرحه بعد ظهور الشكاوى.
8.4 انحرافات الإنتاج النموذجية في المراحل المبكرة
أكثر انحرافات الإنتاج المبكرة شيوعًا هي انحراف الأبعاد, عدم تطابق الغطاء, عدم اتساق الحواف, عدم استقرار التكديس, مظهر سطحي غير متساوٍ، و تباين في التعبئة. هذه المشكلات شائعة لأن المشروع ينتقل من الموافقة الفنية إلى إيقاع الإنتاج. الهدف ليس التظاهر بأنها لا تحدث أبدًا. الهدف هو اكتشافها وتصحيحها قبل أن تصبح عيوبًا تجارية.
لهذا السبب، يولي المصنعون المخصصون الأقوياء اهتمامًا كبيرًا بدورات الإنتاج الأولى. في Bioleader، تُعامل هذه المرحلة كمرحلة تحقق من الإنتاج وليس كخطوة طلب روتينية. هنا يثبت المصنع ما إذا كان المفهوم المخصص المعتمد يمكن أن يصبح منتجًا تجاريًا متكررًا.
| المرحلة | الخطر الرئيسي | الانحراف النموذجي | طريقة التحكم |
|---|---|---|---|
| العينة المعتمدة | بافتراض أن المشروع جاهز للإنتاج بالفعل | قابلية تكرار غير مثبتة | استخدم العينة كمرجع، وليس كدليل نهائي على الاستقرار |
| التشغيل التجريبي | عدم تطابق بين المفهوم المعتمد وظروف الإنتاج | تغير في الملاءمة، تغير في التكديس، انحراف في المظهر | مراجعة مقابل العينة الذهبية قبل الإطلاق الكامل |
| أول دفعة إنتاج | تباين صغير يتوسع إلى عدم اتساق على مستوى الدفعة | انحراف الأبعاد، عدم تطابق الغطاء، عدم اتساق الحواف | تثبيت نقاط التحكم ومراجعة الانحراف مبكرًا |
| الإنتاج الضخم | حجم الإنتاج يخفي عدم الاستقرار الهيكلي المبكر | تباين في التعبئة، عدم استقرار في التكديس، عدم اتساق في المظهر | الحفاظ على مراجعة على مستوى الدفعة وانضباط الإنتاج |
الجدول 6. مقارنة مخاطر الموافقة على العينة مقابل الإنتاج الضخم
9. ضمان الجودة ونقاط التحكم الفنية
التحكم في الجودة في اللب المقولب المخصص مدمج في العملية، وليس مضافًا في النهاية. لا يمكن أن يكون المنتج النهائي مستقرًا إلا إذا تمت إدارة نقاط التحكم الحرجة بالفعل أثناء التشكيل، والتجفيف، والكبس الساخن، والتشذيب، والتكديس، والتعبئة. بالنسبة لأدوات المائدة المخصصة من تفل قصب السكر، هذا الأمر أكثر أهمية لأن المنتج ليس تنسيقًا مخزونًا. إنه يحمل هندسة خاصة بالمشروع، ومنطق ملاءمة، وتوقعات العملاء. لهذا السبب، يجب أن يركز ضمان الجودة في المشاريع المخصصة على.
قابلية التكرار ، وليس فقط على القبول البصري. يمكن أن يبدو المنتج مقبولًا في الفحص العشوائي ومع ذلك يفشل في الملاءمة، أو التكديس، أو استقرار الحواف، أو اتساق الأبعاد بمجرد تعبئة الدفعة وشحنها. القدرة المخصصة القوية تعني التحكم في المتغيرات قبل أن تصبح عيوبًا مرئية., تخضع كل دفعة من منتجات Bioleader لاختبارات صارمة وحفظ سجلات.
![]() | ![]() |
أهم نقاط التفتيش لا تقتصر على الفحص النهائي. تبدأ أثناء الإنتاج. يجب على المصنع مراقبة حالة التشكيل، وإزالة الرطوبة، وسلوك الكبس الساخن، وجودة الحواف بعد التشذيب، واستقرار التكديس، وتوحيد التعبئة. كل مرحلة تؤثر على الجزء النهائي. إذا فقدت العملية السيطرة مبكرًا، يمكن للفحص النهائي فقط اكتشاف المشكلة بعد فقدان القيمة بالفعل.

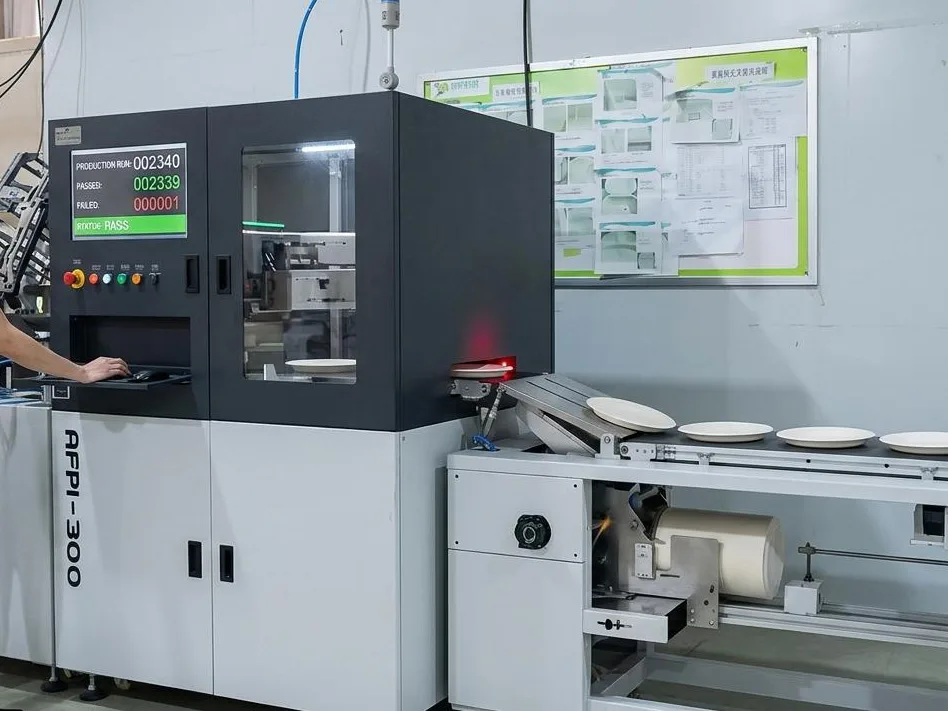

تخضع منتجات Bioleader للكشف عن المعادن لضمان إزالة أي بقايا معدنية من شبكات الأسلاك الفردية.
![]() | ![]() |

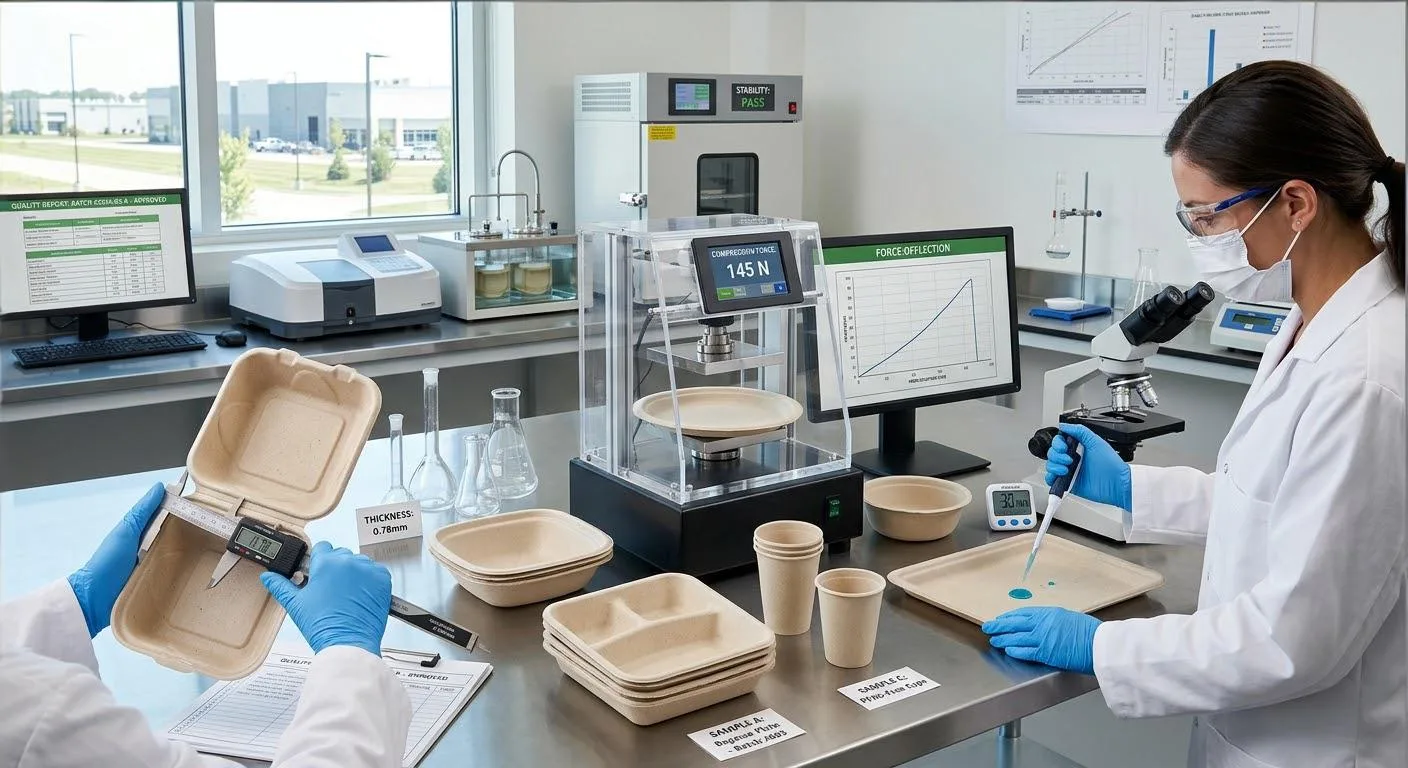

في Bioleader, 9.2 الأبعاد الحرجة والتحكم في الملاءمة.
9.2 الأبعاد الحرجة والتحكم في الملاءمة
الأبعاد والملاءمة هي خط الدفاع الأول للتحكم الفني. بالنسبة للعديد من المنتجات المخصصة، فإن أكثر النقاط حساسية هي حجم الفتحة، والعمق، وملف الحافة، وارتباط الغطاء، وهندسة التكديس. إذا تحركت هذه النقاط خارج النطاق المتفق عليه، فقد يظل المنتج مقبولاً بصريًا لكنه يفشل في الاستخدام أو التعبئة أو قبول العملاء.
لهذا السبب يجب تحديد الأبعاد الحرجة قبل الإنتاج وإعادة فحصها أثناء التشغيل. كلما كان الهيكل أكثر تخصيصًا، قلت المساحة المتاحة لافتراضات التفاوتات الغامضة. في العديد من المشاريع المخصصة، يؤدي تغيير بسيط في الأبعاد عند الحافة أو منطقة الغطاء إلى مشكلة وظيفية أكبر بكثير في مرحلة السوق.
9.3 التحقق الوظيفي عند الحاجة
تتطلب بعض المشاريع المخصصة أكثر من مجرد الموافقة على الأبعاد. قد تتطلب أيضًا مقاومة الدهون, ثبات الغطاء, استقرار التكديس, ، أو فحوصات أخرى خاصة بالتطبيق. يجب مراجعة هذه كجزء من التحقق الخاص بالمشروع، وليس كافتراضات عامة. المنتج المخصص للمخبوزات الجافة لا يحتاج إلى نفس التحكم الوظيفي مثل المنتج المخصص للوجبات الساخنة الجاهزة أو الأطعمة الدهنية.
هذا أحد الأسباب التي تجعل Bioleader يتعامل مع التطوير المخصص ومراقبة الإنتاج كنظام واحد مترابط. يجب على المصنع ألا يكتفي بإعادة إنتاج الشكل فحسب، بل يجب أن يعيد إنتاج حالة الاستخدام المعتمدة.
9.4 منطق جودة التعبئة والشحن
![]() | ![]() |
تبدأ جودة الشحن قبل تحميل الحاوية. إذا كان التكديس غير مستقر، أو كانت تعبئة الكرتون غير متسقة، أو تذبذب مظهر الوحدة عبر التشغيل، يصبح التحكم في نتيجة التصدير أكثر صعوبة. بالنسبة للعناصر المخصصة، تكون جودة التعبئة مهمة بشكل خاص لأن المشروع غالبًا ما يكون له توقعات تجارية أكثر صرامة من عناصر إعادة التخزين.
لذلك يجب على المشترين التعامل مع مراجعة التعبئة كجزء من الجودة الفنية، وليس فقط كمعالجة في المستودع. في اللب المقولب المخصص، يمكن أن يؤدي التكديس السيئ أو التعبئة غير المتساوية إلى الإضرار باقتصاديات المشروع بأكمله من خلال زيادة عدم كفاءة الشحن، وتقليل اتساق الكرتون، وإضعاف تصور العملاء عند الوصول.
| نقطة التحكم | ما يجب التحكم فيه | لماذا هو مهم |
|---|---|---|
| التشكيل والضغط | تشكيل الشكل الأساسي، واتساق الجدار، والاستقرار الهيكلي | الانحراف المبكر في العملية يؤدي إلى عدم اتساق الدفعات لاحقًا |
| الأبعاد الحرجة | حجم الفتحة، العمق، هندسة الحافة، نقاط الملاءمة | يمكن أن تؤدي التحولات الصغيرة في الأبعاد إلى مشاكل وظيفية كبيرة |
| منطق الغطاء والتكديس | ارتباط الغطاء، التكديس، فك التكديس، استقرار الكومة | يؤثر بشكل مباشر على أداء الاستخدام وكفاءة التعبئة |
| اتساق المظهر | تشطيب الحواف، انتظام السطح، الاستقرار البصري العام | يؤثر على قبول العملاء والعرض التجاري |
| جاهزية التعبئة والشحن | اتساق الكرتون، كثافة التعبئة، ملاءمة النقل | يحمي اقتصاديات التصدير وجودة الوصول |
الجدول 7. نقاط فحص الجودة الأساسية في إنتاج أدوات المائدة المخصصة من الباجاس
10. الأخطاء الشائعة التي يرتكبها المشترون في مشاريع اللب المقولب المخصص
معظم حالات فشل المشاريع المخصصة لا تبدأ في الإنتاج. بل تبدأ بالافتراضات المبكرة. في تطوير أدوات المائدة من الباجاس المخصصة، غالبًا ما يركز المشترون على سعر القالب، أو مظهر العينة، أو تاريخ التسليم المستهدف، لكنهم يغفلون الشروط الفنية التي تحدد بالفعل ما إذا كان المشروع يمكن أن ينتقل بسلاسة إلى الإنتاج الضخم. النتيجة ليست دائمًا فشلًا دراماتيكيًا. في أغلب الأحيان، تكون تأخيرًا، أو مراجعة متكررة، أو ملاءمة غير مستقرة، أو منتجًا يصبح أكثر تكلفة من المتوقع.
10.1 إرسال مراجع بصرية فقط دون تفاصيل هندسية
الصورة أو الرسم أو عنصر مرجعي من السوق مفيد، لكنه نادرًا ما يكون كافيًا بمفرده. بدون أبعاد، أو منطق عمق، أو متطلبات الغطاء، أو ملاحظات حالة الاستخدام، أو توقعات الحجم السنوي، يجب على المصنع وضع افتراضات. التطوير القائم على الافتراضات أبطأ وأكثر خطورة من التطوير القائم على البيانات.
10.2 الموافقة على العينات دون مناقشة التفاوتات
يوافق العديد من المشترين على عينة لأنها تبدو مقبولة، لكنهم لا يحددون النطاق البعدي الذي يظل مقبولاً في الإنتاج. يصبح ذلك مشكلة لاحقًا. في اللب المقولب المخصص، يمكن أن تؤدي التحولات الصغيرة في حجم الحافة أو العمق أو منطقة ملاءمة الغطاء إلى مشاكل تجارية أكبر بكثير أثناء التعبئة أو التكديس أو الاستخدام النهائي.
10.3 التركيز فقط على تكلفة الأدوات، وليس استراتيجية الأدوات
القالب الأرخص ليس دائمًا الأكثر اقتصادية. قد يؤدي مسار الأدوات الذي يبدو أرخص في البداية إلى المزيد من جولات التصحيح، أو تكرار أضعف، أو إنتاج أقل استقرارًا. يجب اختيار الأدوات بناءً على منطق المشروع، وليس على أساس عرض السعر فقط.
10.4 التقليل من الوقت اللازم لدورات المراجعة
نادرًا ما تنتقل المشاريع المخصصة من الرسم الأول مباشرة إلى إنتاج مثالي. تستغرق ملاحظات العينة، وتعديل الهندسة، وتصحيح الغطاء، ومواءمة التفاوتات وقتًا. المشترون الذين يخططون فقط لـ “الجدول الزمني الأفضل” عادةً ما يخلقون ضغطًا في المرحلة الخاطئة تمامًا.
10.5 التعامل مع MOQ كرقم تفاوضي فقط
MOQ في اللب المقولب المخصص ليس مجرد حد مبيعات. إنه يعكس استهلاك الأدوات، وتكلفة الإعداد، وكفاءة الإنتاج، واقتصاديات التصدير. المشتري الذي يتفاوض على MOQ دون النظر إلى الطلب السنوي والقيمة الإجمالية للمشروع قد يحصل على رقم أقل على الورق لكنه يخسر الجدوى التجارية في الممارسة.
10.6 افتراض أن الموافقة على العينة تعني الجاهزية للإنتاج
هذا واحد من أكثر الأخطاء شيوعًا وتكلفة. يمكن للعينة أن تؤكد الاتجاه. لكنها لا تثبت تلقائيًا قابلية تكرار الدفعات، أو استقرار التعبئة، أو اتساق مستوى الشحنة. يجب التحقق من جاهزية الإنتاج، وليس افتراضها.
11. إطار حزمة الأدلة / حزمة البيانات
مقالة تغليف مخصصة بمستوى ورقة بيضاء تحتاج إلى هيكل أدلة، وليس مجرد صياغة قوية. في عام 2026، تأتي المصداقية من إظهار ما يستند إلى اللوائح، وما يستند إلى المنطق الهندسي، وما يستند إلى خبرة الإنتاج الفعلية. بدون هذا الفصل، حتى المحتوى الصحيح تقنيًا قد يبدو غامضًا أو مبالغًا فيه.
11.1 ما يجب دعمه بأدلة عامة أو من جهات خارجية
العناصر مثل المتطلبات التنظيمية، ومنطق الشهادات، والتصنيفات الأساسية للمواد، والخلفية العامة عملية اللب المقولب يجب ربطها بمصادر عامة أو خارجية حيثما أمكن. وهذا يمنح المقال قاعدة مرجعية خارجية ويقلل من مخاطر أن يبدو وكأنه تعريف ذاتي.
11.2 ما يجب تأطيره كملاحظة إنتاجية داخلية
بعض المحتوى الأكثر قيمة في تطوير اللب المقولب المخصص يأتي من خبرة المصنع. يشمل ذلك أنماط الانحراف في مرحلة العينة، وسلوك تصحيح القالب، وتحديات الاتساق على مستوى الدفعة، وحقائق توقيت المشروع. هذه النقاط مفيدة للغاية، ولكن يجب تقديمها بصدق كـ ملاحظة إنتاجية داخلية أو خبرة على مستوى المشروع, ، وليس كقانون صناعي عالمي.
11.3 ما لا ينبغي أبدًا الادعاء به دون إثبات خاص بالمشروع
بعض العبارات مطلقة جدًا بحيث لا يمكن استخدامها دون دليل واضح. وتشمل هذه “صفر انحراف مضمون”، و“عمر قالب ثابت لكل مشروع”، و“MOQ عالمي لجميع العناصر المخصصة”، أو “توقيت إنتاج ضخم دقيق بغض النظر عن مرحلة المراجعة”.” المصداقية القوية في B2B تأتي من حدود محددة، وليس من يقين مبالغ فيه.
بالنسبة لـ Bioleader، فإن أقوى طريقة لبناء الثقة هي التمييز بوضوح بين المنطق التنظيمي العام، والحكم الهندسي، والخبرة الداخلية في المشاريع المخصصة. وهذا يجعل المحتوى أكثر قابلية للدفاع عنه للمشترين وأكثر مصداقية لمحركات البحث وأنظمة الذكاء الاصطناعي.
12. توصيات نهائية للمشترين
يبدأ مشروع اللب المقولب المخصص الصحيح بالجدوى، وليس بالحماس. يجب على المشترين أولاً التأكد مما إذا كان المفهوم قابلًا للتصنيع، وما إذا كان الحجم السنوي يدعم اقتصاديات القوالب، وما إذا كان المشروع يمكن أن يمر عبر الموافقة على العينة دون مخاطر تفاوت غير محلولة. هذا هو أساس برنامج مخصص مستقر.
ثانيًا، تعامل مع استراتيجية القالب كقرار تجاري، وليس مجرد خيار هندسي. يؤثر مسار القالب على المهلة الزمنية، ومرونة المراجعة، واستقرار الإنتاج، والاقتصاديات طويلة الأجل. ثالثًا، لا تتعامل مع العينة المعتمدة على أنها نهاية العملية. استخدمها كأساس لعينة ذهبية ومنطق تحكم من الإنتاج التجريبي إلى الإنتاج الفعلي. رابعًا، خطط لـ MOQ بناءً على الطلب السنوي وكفاءة الإمداد على مستوى الحاوية، وليس فقط كمية الطلب الأول. خامسًا، احتفظ بمساحات زمنية للمراجعات والإغلاق الفني. في اللب المقولب المخصص، عادة ما يكون التقدم المتحكم فيه أكثر ربحية من السرعة القسرية.
من منظور Bioleader، فإن أقوى مشاريع أدوات المائدة من لب قصب السكر المخصصة هي تلك التي توائم نية التصميم، ومسار القالب، والتحقق من العينة، ومنطق MOQ، وانضباط الإنتاج قبل أن يدخل الطلب في الإنتاج الكامل. هذا هو ما يحول استفسار التغليف المخصص إلى برنامج طويل الأجل مستقر تجاريًا.
13. الأسئلة الشائعة
13.1 هل يمكنني تخصيص أدوات المائدة من لب قصب السكر بناءً على الرسم أو العينة الفعلية الخاصة بي؟
نعم. يمكن أن يبدأ المشروع المخصص من رسم ثنائي الأبعاد، أو رسم ثلاثي الأبعاد، أو عينة فعلية، أو عنصر مرجعي من السوق. ومع ذلك، لا يزال المصنع بحاجة إلى معلومات تقنية كافية لتقييم الهندسة، والتفاوتات، ومنطق الغطاء، والجدوى الإنتاجية قبل تأكيد القالب.
13.2 ما الفرق بين قالب العينة وقالب الإنتاج؟
يستخدم قالب العينة بشكل أساسي لتأكيد الهيكل والمراجعة الفنية المبكرة. أما قالب الإنتاج فهو مخصص للتكرارية، والإنتاج بالحجم، والاستقرار على المدى الطويل. يخدم الاثنان أغراضًا مختلفة ولا ينبغي التعامل معهما على أنهما قابلان للتبادل.
13.3 كيف يؤثر نوع القالب ومادة الأدوات على التكلفة والمهلة الزمنية؟
تؤثر مادة الأدوات على سرعة التصنيع، والمتانة، وسلوك الدقة، وملاءمة الإنتاج. غالبًا ما يكون الألومنيوم عمليًا للتطوير الأسرع والعديد من المشاريع متوسطة الحجم. أما أدوات سبائك الفولاذ المقاوم للصدأ فهي عادةً أكثر ملاءمة للبرامج طويلة الأجل وعالية الكثافة. يعتمد الاختيار الصحيح على تعقيد المشروع والحجم المتوقع.
13.4 لماذا يكون MOQ لمنتجات اللب المقولب المخصصة أعلى من العناصر الجاهزة؟
لأن المشاريع المخصصة يجب أن تستوعب تكلفة القالب، وتكلفة الإعداد، وتكلفة التصحيح، والتنسيق الإنتاجي. في العديد من البرامج التجارية، هناك حاجة إلى طلب على مستوى الحاوية أو حجم سنوي مستقر لتوزيع هذه التكاليف بكفاءة.
13.5 هل تضمن الموافقة على العينة اتساق الإنتاج الضخم؟
لا. العينة المعتمدة تؤكد الاتجاه. وهي لا تضمن تلقائيًا تكرارية الدفعة، أو استقرار التعبئة، أو اتساق مستوى الشحنة. لا يزال استقرار الإنتاج بحاجة إلى مراجعة تجريبية وتحكم في الدفعات المبكرة.
13.6 ما التفاصيل الفنية التي يجب تأكيدها قبل فتح القالب؟
على الأقل، يجب أن يؤكد المشروع الأبعاد، والعمق، وزاوية السحب، ومنطق سمك الجدار، وتوافق الغطاء، وسلوك التكديس، وتوقع التفاوتات، والتطبيق المستهدف. إذا ظلت هذه النقاط غير واضحة، يدخل المشروع في مرحلة القالب مع مخاطر مراجعة أعلى.
13.7 كم من الوقت يستغرق مشروع أدوات المائدة من لب قصب السكر المخصص عادةً من التصميم إلى الإنتاج الضخم؟
يعتمد الجدول الزمني على جودة التصميم، ودورات المراجعة، ومسار القالب، وسرعة الموافقة. في العديد من المشاريع العملية، يستغرق تأكيد المتطلبات ومراجعة التصميم عدة أيام، ويستغرق قالب النموذج الأولي والعينات الأولى حوالي أسبوع إلى أسبوعين، وقد يستغرق قالب الإنتاج أسبوعين إلى ثلاثة أسابيع إضافية بمجرد تثبيت الهيكل.
الخطوة التالية للمشاريع المخصصة
سواء كان لديك بالفعل رسم، أو عينة فعلية، أو مجرد مفهوم مبكر، يجب أن تكون الخطوة التالية مراجعة الجدوى — وليس فتح قالب أعمى.
للمشترين الذين لديهم رسومات أو عينات
قم بتحميل الرسم أو تفاصيل الحجم أو مرجع العينة الفعلية. يمكن لـ Bioleader مراجعة قابلية التصنيع، واتجاه القالب، ومخاطر الأبعاد، والجدول الزمني التقديري للمشروع قبل بدء تطوير القالب.
للعلامات التجارية التي تخطط لبرنامج مخصص جديد
هل ما زلت تقيّم MOQ، ونوع القالب، وتوقيت التطوير، أو الحجم السنوي؟ ابدأ بالنموذج أدناه وسيقوم Bioleader بمراجعة نطاق مشروعك قبل بدء أعمال القالب أو العينة.
تدعم Bioleader مشاريع اللب المقولب المخصصة من خلال مراجعة الجدوى، وتنسيق القوالب، والتحقق من العينات، وتخطيط الإنتاج الموجه للتصدير.
أرسل تفاصيل مشروعك المخصص
قم بتحميل الرسم أو صور العينة أو متطلبات التصميم المخصص. كلما كانت المعلومات أكثر اكتمالاً، كلما تمكنت Bioleader من مراجعة الجدوى واتجاه القالب ومنطق MOQ وتوقيت المشروع بشكل أسرع.
إشعار حقوق النشر:
© 2026 Bioleader®. إذا كنت ترغب في إعادة إنتاج هذا المحتوى أو الإشارة إليه، يجب عليك تقديم الرابط الأصلي ونسب المصدر. أي نسخ غير مصرح به سيعتبر انتهاكًا.
